Ausbau der Gebersdorfer Straße zwischen Rangaustraße und Felsenstraße

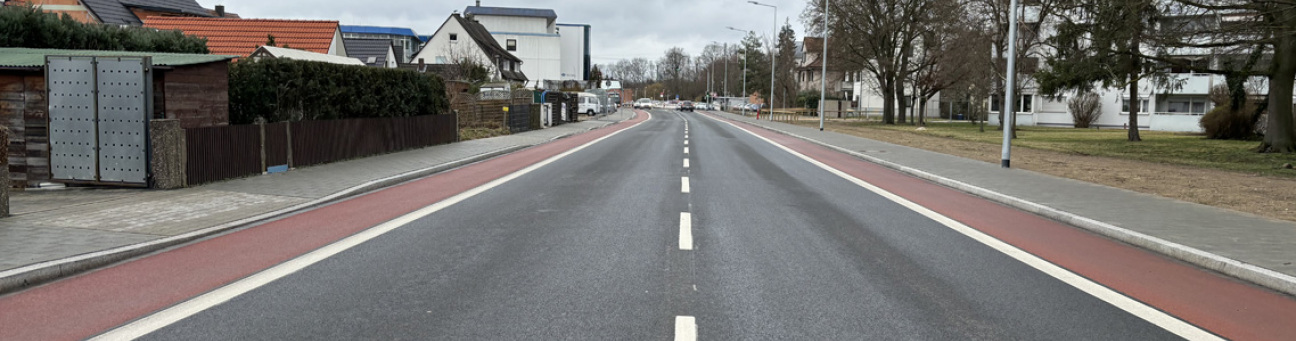

Gebersdorfer Straße: Bauabschnitt 1 ist fertiggestellt.

SÖR setzt seit März 2024 die Arbeiten in der Gebersdorfer Straße zwischen Felsenstraße und Rangaustraße fort. Noch bis zum Jahresende wird der zweite Bauabschnitt mit Arbeiten in der Gebersdorfer Straße zwischen der Felsenstraße (inklusive des Kreuzungsbereichs) und der Kuglerstraße umgesetzt.

Kreuzung Gebersdorfer Straße / Wörnitzstraße ab 13.09. gesperrt

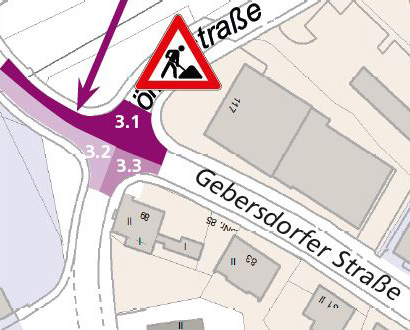

Die Ein- und Ausfahrt Wörnitzstraße ist an der Gebersdorfer gesperrt. Außerdem kommt es während der Arbeiten an der Kreuzung Gebersdorfer Straße / Wörnitzstraße / Felsenstraße – September bis Dezember 2024 – dort zu Einschränkungen. Die Gebersdorfer Straße ist jedoch wieder in beide Richtungen befahrbar. Mehr Informationen finden Sie weiter unten auf dieser Seite unter "Bauphase 3".

Bauphase 1.5 | März - Ende Mai 2024 | Kreuzung Gebersdorfer / Appoldstr.

Bauphase 2.1 | 11.03.-02.06.24 | nördl. Gebersdorfer: Kugler- - Felsenstr.

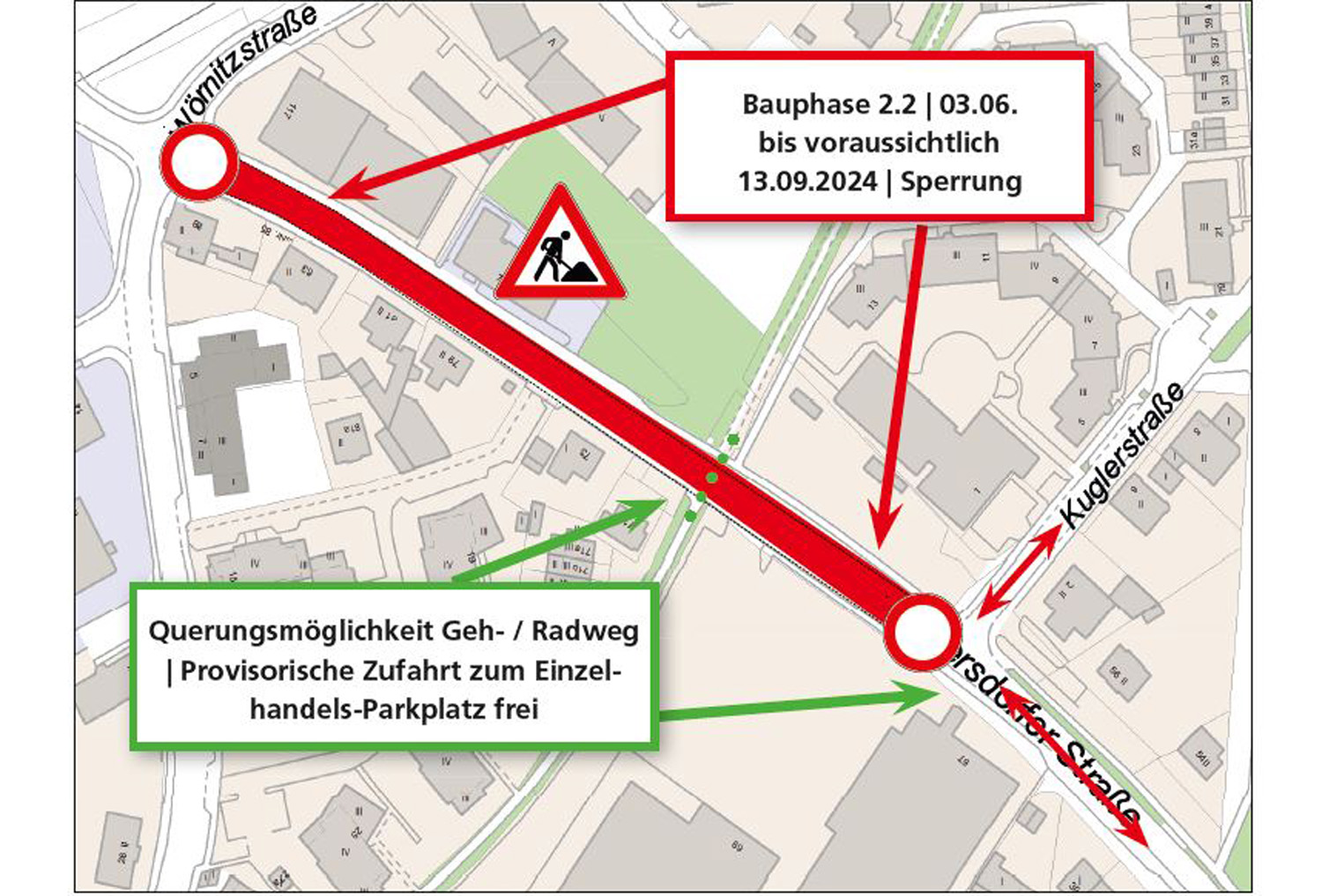

Bauphase 2.2 | 03.06.-13.09. | Gebersdorfer: Kugler- - Felsenstr. gesperrt

Bauphase 3 | 09-12/2024 | Kreuzung Gebersdorfer / Wörnitz- / Felsenstr.

Was wird gemacht?

Der Straßenquerschnitt wird mit neuen Gehwegen und straßenbegleitenden Radfahrstreifen auf beiden Seiten der Fahrbahn umgestaltet und der Straßenaufbau entsprechend den technischen Anforderungen neu hergestellt. Die beidseitigen Radfahrstreifen werden 1,60 Meter breit sein, die Gehwege 2,0 bis 2,5 Meter. Es werden Bushaltestellen neugeordnet und Ampeln sowie Straßenbeleuchtung erneuert. Darüber hinaus finden auf der gesamten Strecke umfangreiche Neu- und Umverlegungen von Versorgungsleitungen (Wasser, Strom etc.) statt. Zwischen der Kuglerstraße und der Rangaustraße wurde ein neuer Straßenentwässerungskanal hergestellt. Damit wird der Straßenzug aufgewertet, die Verkehrssicherheit für alle Verkehrsteilnehmerinnen und Verkehrsteilnehmer erhöht und die verkehrliche Situation für Radfahrerinnen und Radfahrer sowie Fußgängerinnen und Fußgänger verbessert.

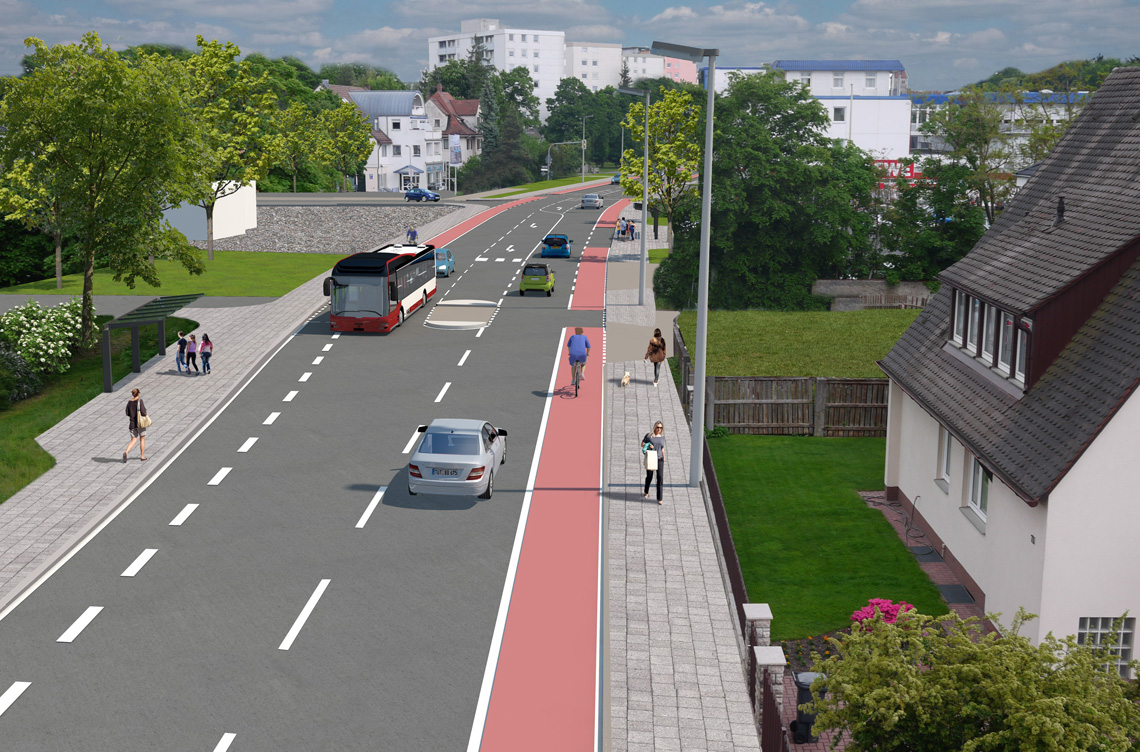

Gebersdorfer Straße Visualisierung nach Umbau

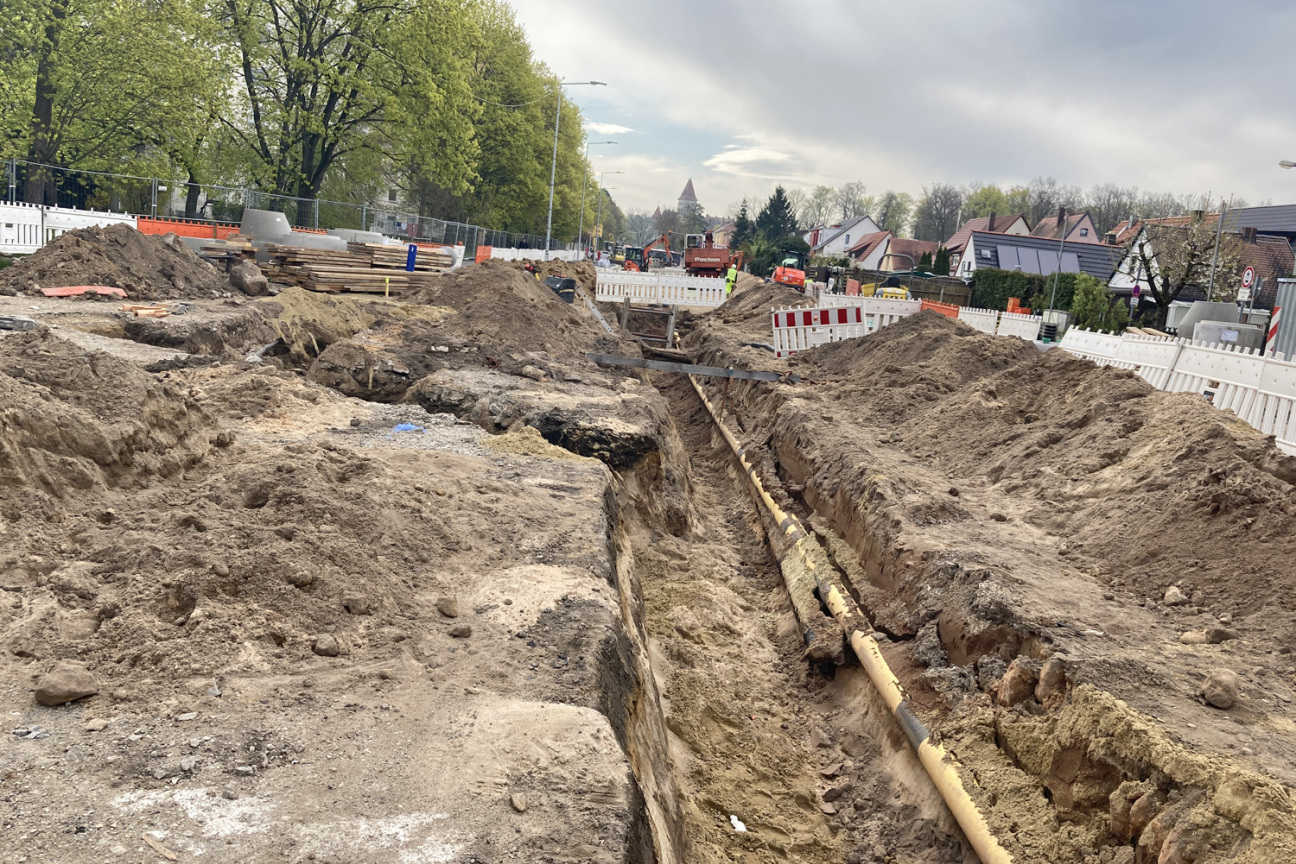

Einblick in die Bauarbeiten


Kosten und Förderung

Die Kosten für das Projekt betragen rund 5,1 Millionen Euro. Die Maßnahme wird mit 3,2 Millionen Euro gefördert durch das Bayerische Staatsministerium für Wohnen, Bau und Verkehr.

Bay Bauministerium Web Panorama

Abgeschlossen: Umbau Gebersdorfer Straße zwischen Kugler- und Rangaustraße
