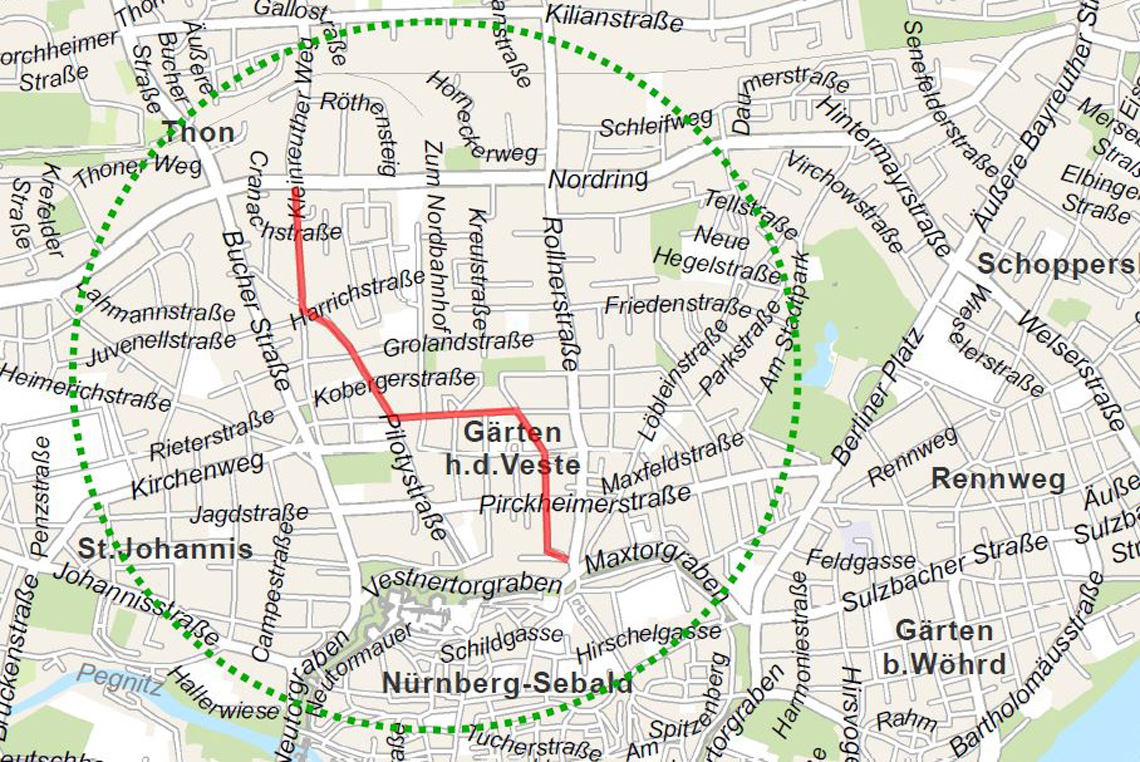

Neue Fahrradstraße zwischen Maxtorgraben und Nordring

Abschnitt Quartiersplatz Kleinreuther Weg

Von Montag, 3. Februar, bis voraussichtlich Freitag, 27. Juni 2025, erneuert SÖR zunächst den Quartiersplatz Kleinreuther Weg. Die Ausführung der Arbeiten ist dabei zunächst abhängig von der Witterung des verbleibenden Winters. Dieser Bauabschnitt wird vorgezogen, da die bereits begonnenen Arbeiten in der Friedrichstraße erst weitergeführt werden können, wenn die N-ERGIE wiederum ihre Arbeiten dort abgeschlossen hat (voraussichtlich im Frühsommer 2025).

Bauzeit und Bauvorgehen

SÖR plant sechs Bauphasen:

  • Bauphase 1: 03.02. - 21.02.2025
  • Bauphase 2: 24.02. - 21.03.2025
  • Bauphase 3: 24.03. - 11.04.2025
  • Bauphase 4: 14.04. - 02.05.2025
  • Bauphase 5: 05.05. - 30.05.2025
  • Bauphase 6: 02.06. - 27.06.2025

Warum wird umgebaut?

Der Platz wurde in den 1980er-Jahren als Verkehrsberuhigungsmaßnahme angelegt. Inzwischen ist er baulich in einem schlechten Zustand. Hebungen und Aufbrüche der Bodenbeläge bilden zusammen mit Bordsteinkanten Hindernisse für Radfahrerinnen und Radfahrer ebenso wie Fußgängerinnen und Fußgänger.

Was wird gemacht?

Der Platz wird barrierefrei ausgebaut und ist künftig nur für Fußgängerinnen und Fußgänger sowie Radfahrerinnen und Radfahrer freigegeben. Die Radroute der künftigen Fahrradstraße Nord verläuft in diesem Bereich zwischen Pilotystraße und Kleinreuther Weg. Die vorhandenen Bäume sollen durch eine nachhaltige Verbesserung der Standortbedingungen erhalten bleiben. So wird auch die Aufenthaltsqualität für Anwohnerinnen und Anwohner erhöht.

Verkehrseinschränkungen und Umleitungen | Sperrung im April

Während der Bauarbeiten kann der Platz weiterhin überquert werden. Nur in der vierten Bauphase – voraussichtlich vom 14. April bis 2. Mai 2025 – ist der Zugang an der Ecke Innerer Kleinreuther Weg und Juvenellstraße gesperrt. Eine Umleitung wird über die Straßen Innerer Kleinreuther Weg, Grolandstraße und Pilotystraße – und umgekehrt – ausgeschildert. Den genauen Verlauf der Umleitung und eine Übersicht über die Bauphasen finden Sie in der untenstehenden Grafik.


Gehwegarbeiten in der Friedrichstraße

Im Oktober 2024 hat SÖR damit begonnen, die Gehwege der Friedrichstraße zwischen Meuschelstraße und Pirckheimerstraße zu erneuern. Bisher konnte nur der 1. Bauabschnitt, der halbe westliche Gehweg, fertiggestellt werden. Die weiteren Arbeiten müssen pausieren, da die N-ERGIE ab Februar hier noch Fernwärme verlegen wird und die Arbeiten nacheinander erfolgen müssen. Voraussichtlich ab Mai / Juni werden die Gehwegarbeiten fortgeführt.

Fahrradstraße Nord: Baustelle in der Friedrichstraße zwischen Meuschelstraße und Pirckheimerstraße

(Bild vergrößern)

Die Arbeiten erfolgen in drei Abschnitten. Fußgängerinnen und Fußgänger werden gebeten, auf den jeweils gegenüberliegenden Gehweg auszuweichen. Die von den Bauarbeiten betroffenen Hauseingänge bleiben über Provisorien erreichbar. Für den Autoverkehr kann es aufgrund der Baufahrzeuge zu Einschränkungen kommen, außerdem besteht Halteverbot im Baustellenbereich.


Radoffensive Klimaland Bayern“

Die Arbeiten sind Bestandteil der Umgestaltung der Friedrichstraße zur Fahrradstraße Nord, die gleichzeitig ein Abschnitt der Radschnellverbindung Nürnberg – Erlangen ist. Die Fahrradstraße wird durch den Freistaat Bayern mit Mitteln aus dem Programm „Radoffensive Klimaland Bayern“ gefördert.

Fahrradstr Friedrichstr gefördert durch das Bayerische Staatsministerium für Wohnen, Bau und Verkehr, Bestandteil der Radoffensive Bayern
